Muster- & Bürohaus

Unser neues Muster- u. Bürohaus







Wir zeigen Ihnen Schritt für Schritt, wie ein ALLGÄUER HOLZHAUS entsteht.

In 12 Tagen ist das Holzhaus gebaut



Tag 1 – Montag, 24. November 2008



In der folgenden Reihe zeigen wir Ihnen wie ein ALLGÄUER HOLZHAUS Schritt für Schritt entsteht. Der Bau wird unser neues Büro- und Musterhaus. Wir haben jeden Tag ein Foto gemacht, das den Ablauf des Bauens visualisiert.


Tag 2 – Dienstag, 25. November 2008



In dieser handwerklichen Meisterleistung steckt das ganze Know-How jahrelanger Bauerfahrung von Lothar Beitzinger und Andreas Brekle. Egal ob Blockhausbauweise oder Dübelholzbauweise, dem Traum der eigenen vier Wände in einem behaglichen und naturnahen Holzhaus steht nichts mehr im Wege.

Tag 3 Mittwoch, 26. November 2008



Die Holz-Wände bestehen aus doppelschaligen Aussenwänden mit dazwischenliegenden Holzweichfaserplatten (HWFP). Dieser Aufbau ist atmungsaktiv, schadstoff-frei und wärmedämmend. ALLGÄUER HOLZHÄUSER in Verbindung mit einer Holzheizung erfüllen die Anforderungen eines kfw 40 Energiesparhauses.

Tag 4 – Donnerstag 27. November 2008



Die computergefrästen Holzteile fügen sich optimal passgenau zusammen. Der Doppelblock schmiegt sich um die Tür- und Fenstersetzrahmen.

Tag 5 – Freitag, 28. November 2008



Die sichtbaren Deckenbalken wurden verlegt und mit einer Nut- und Federsichtschalung verschalt. Blockbohle für Blockbohle entstehen die Wände des Obergeschosses.

Tag 6 – Samstag, 29. November 2008



Der Dachstuhl wird errichtet. Die Dachsparren fügen sich im Zentrum des Turmdaches zusammen.

Tag 7 – Montag 01. Dezember 2008



Ab diesem Tag ist das ALLGÄUER HOLZHAUS regendicht. Die Innenansicht des Turmdaches spiegelt die fachmännische Kunstfertigkeit des Zimmererhandwerks. Alle statischen Kräfte bündeln sich im Zentrum des Daches.

Tag 8 – Dienstag, 02. Dezember 2008



Das Holzhaus ist errichtet. Jetzt wird das Dach mit Holzweichfasterplatten (HWFP) gedämmt. Dieses Material ist baubiologisch unbedenklich. Diese Art der Isolierung schafft einen idealen sommerlichen Wärmeschutz.

Tag 9 – Mittwoch, 03. Dezember 2008



Die Flachdachterrasse wird abgedichtet und gedämmt. Diese bildet die Unterlage für die spätere extensive Begrünung (Sträucher, Farne und Gräser). Diese "Wiese" auf dem Dach bietet zusätzlichen Lebensraum für Mensch und Tier.

Tag 10 – Donnerstag, 04. Dezember 2008



Die Vordachschalung wird auf die Sparren montiert und bieten später den konstruktiven Wetterschutz für das ALLGÄUER HOLZHAUS.

Tag 11 – Freitag, 05. Dezember 2008



Die Dachrinnen mit Einlaufblechen werden passgenau miteinander montiert und fachgerecht verlötet.

 Tag 12 – Samstag, 06. Dezember 2008

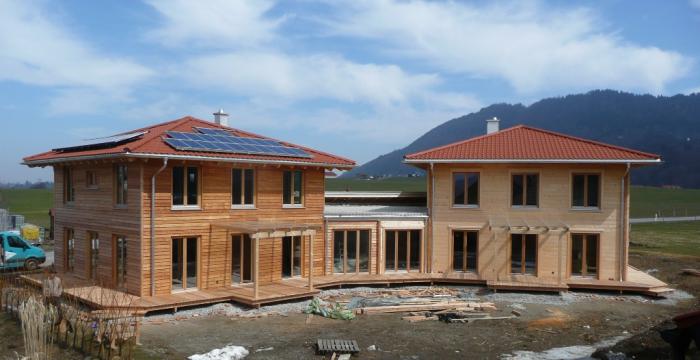

Diese flachere Dachform mit naturroten Tondachziegeln erinnert mit seiner Turmspitze an ein Toskanahaus. Diese Dachform wirkt auf den Menschen sehr harmonisch. Der Baukörper ist quadratisch aufgebaut. In Verbindung mit diesem Dach bietet es ein ideales A/V-Verhältnis (Aussenhülle zu Vollumen des Gebäudes) nach der EnEv. Eine optimale Energiebilanz ist somit  gewährleistet.
